急業主之所急 ——搶修工程現場紀實

發布時間:2023-07-21   瀏覽:554次

  6月19日,接業主方面通知,其輕烴裂解裝置按計劃停工,21日可達到搶修條件,并一再強調時間緊迫,要求我方人員務必按時到達現場。當天下午,蘭總組織專題會議,結合當前制造任務情況調配布置相關人員,選定14名人員組成項目小組。與此同時,項目組負責人已協調安排將工機具提前運抵現場。21日清晨,項目組成員在開完動員會后,馬不停蹄,歷經12小時的車程,奔赴項目所在地,趕在22日到來之前進入夢鄉。

施工任務啟動

  本次搶修時間緊、任務重、環境差,主要任務是主風分布管及汽提段錐盤、環盤的拆除安裝,為了能保質、保量、按期完成搶修任務,急業主之所急,大家早已做好了不怕臟、不怕累、不怕苦的思想準備。

  開工伊始,大家便進入了緊張有序的工作狀態:22日上午,完成現場三級安全教育;下午,所有工機具已準備到位,各種作業票開具完成;四點鐘,主風分布管拆除工作已鋪開。

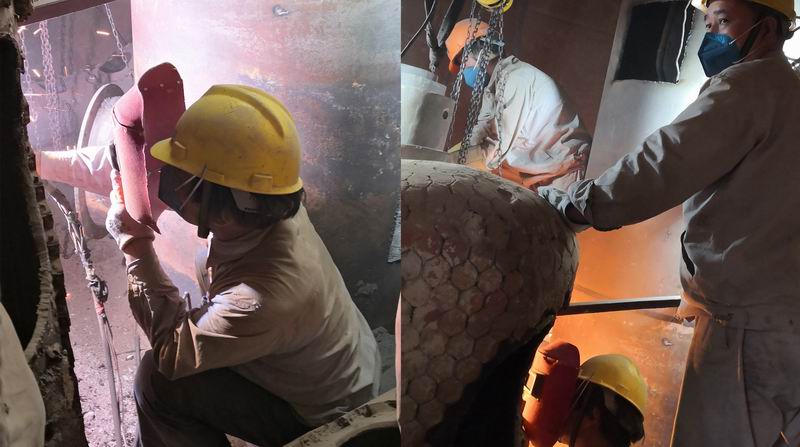

微信圖片_20230628142416

  通力合作,攻堅克難。本次搶修任務主要分再生器和沉降器2個工作面,分別由兩個組長負責。但由于沉降器清焦工作25日結束,所以大家決定先對主風分布管拆除任務打個殲滅戰。大家伙兒主動出謀劃策,決定采取白班和夜班輪班,力爭2.5天完成主風分布管的拆除工作。經過大家的共同努力,主風分布管拆除任務于24日晚順利結束。25日,沉降器具備工作條件,李組長帶領一組6人進入沉降器開始4組錐盤環盤的拆除工作?,F場的工作環境不必多言,再生器是白灰窯、沉降器是黑灰窯,進去檢查一趟不是一身灰就是一身油焦,更何況還要在里邊切割組焊。但是,大家伙沒有一句牢騷,沒有一絲抱怨,工作中總能聽到李師傅、代師傅這樣的聲音:“有事直管吩咐”,“切割、焊接直接招呼我們”,“晚上加班我們能頂得住”,“保證組對完的焊道不讓它過夜”……聽聽,有這樣的信心和呼聲,還能有什么困難阻擋住我們前進的步伐。

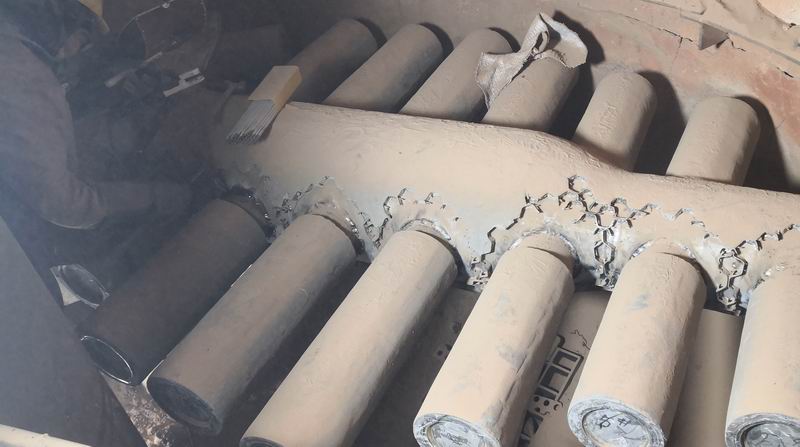

微信圖片_20230703112416

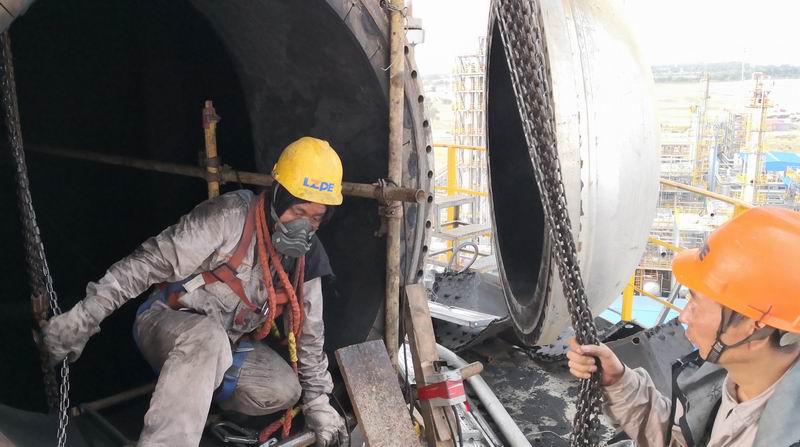

內件拆除安裝

  臨危受命,新增搶修任務。24日,業主現場檢查時又發現一些新的項目,并有意將其交給我們完成。這對于我們來說是放羊拾柴火——捎帶手的事。但是,業主有他們的要求,總工期不得超過7月8日。為保證此節點,雙方合同約定必須增派一組人員來專項完成。25日早晨,代部長帶領襯里、電焊、鉚工3位班長及關師傅一行5人臨危受命,趕赴現場支援。26日,經過安全培訓,當晚就投入到了工作中。由于新增任務全部在再生器,和主風分布管安裝無法同時作業,所以他們只能在午和晚上開工干。但是,大家不辭辛勞,不計得失,連續6個夜班突擊完成所有新增搶修任務。

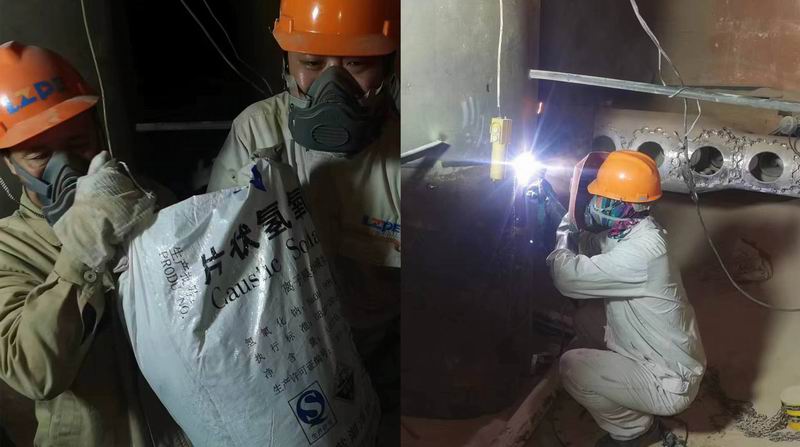

新增任務趕工

  從7月1日第 一波7人撤出,到7月4日的6人離場,再到7月6日的驗收完成,我們實現了:沉降器內件拆裝任務提前2天完成,再生器主風分布管拆裝任務提前3天完成,新增搶修任務提前4天完成!這些成績的取得離不開大家的辛勤付出,離不開大家的通力協作,離不開大家急業主之所急的堅強信念。由此,我們交出了一份答卷,受到了業主的一致好評,為后續經營工作的開展奠定了堅實的基礎。
